Avance cableado subterráneo en Boulevard Colosio de Cancún: Obra de alumbrado reporta 45% y modernizará 14 KM

Avance cableado subterráneo en Boulevard Colosio de Cancún: Obra de alumbrado reporta 45% y modernizará 14 KM

Facebook
X / Twitter
WhatsApp

El proyecto de alimentación eléctrica para el alumbrado público en el Boulevard Luis Donaldo Colosio avanza con la meta de consolidar un Cancún más seguro, eficiente y competitivo. La obra, crucial para la infraestructura de la ciudad, reporta un avance del 45 por ciento del proyecto eléctrico total y un 80 por ciento de la obra civil.

La estrategia central del Ayuntamiento de Cancún en el Boulevard Colosio es la transición de infraestructura aérea a subterránea, en coordinación con la Comisión Federal de Electricidad (CFE) y empresas de cable.

“Como parte de la acción integral del cableado subterráneo de la Comisión Federal de Electricidad (CFE) y empresas de cable, también el Ayuntamiento estamos poniendo nuevos transformadores; lo que antes eran transformadores aéreos, hoy van a ser transformadores sumergibles, para eliminar todos los postes y cables que tenemos en este boulevard”, explicó la Presidenta Municipal.

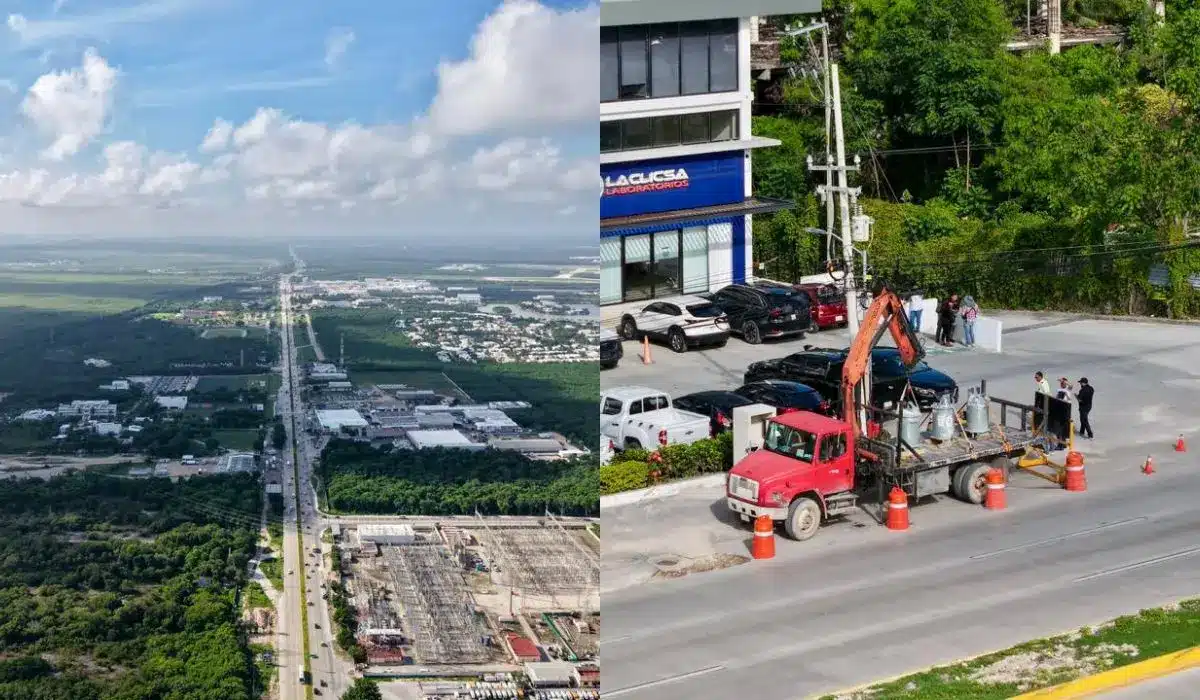

Avance cableado subterráneo en Boulevard Colosio de Cancún: Obra de alumbrado reporta 45% y modernizará 14 KM
Avance cableado subterráneo en Boulevard Colosio de Cancún: Obra de alumbrado reporta 45% y modernizará 14 KM 3

Impacto de la Modernización en la Conectividad de Cancún

El Boulevard Luis Donaldo Colosio es la principal vía de alto tráfico en Cancún, Quintana Roo, ya que conecta directamente el Aeropuerto Internacional con la Zona Hotelera y áreas urbanas de alta densidad. Esta arteria registra una circulación diaria de aproximadamente 86,000 vehículos.

La obra de Modernización del Alumbrado Boulevard Colosio Cancún tendrá un impacto directo en el funcionamiento y la seguridad de esta ruta crítica:

  • Seguridad: Mejora significativa de la visibilidad nocturna en una vía rápida.
  • Eficiencia: Los nuevos transformadores subterráneos tendrán mayor capacidad, optimizando el rendimiento del alumbrado.
  • Competitividad e Imagen Urbana: La eliminación de la infraestructura aérea moderniza la imagen de la vía de acceso principal a Cancún, reduciendo la vulnerabilidad ante fenómenos meteorológicos.

Metas y Componentes de la Infraestructura Subterránea

La modernización del alumbrado abarca 14 kilómetros del corredor. Los trabajos, supervisados por la secretaria de Obras Públicas, Samantha Hernández Cardeña, y el director de Alumbrado Público, Anuar Estrella Pantoja, se ejecutan en diferentes secciones.

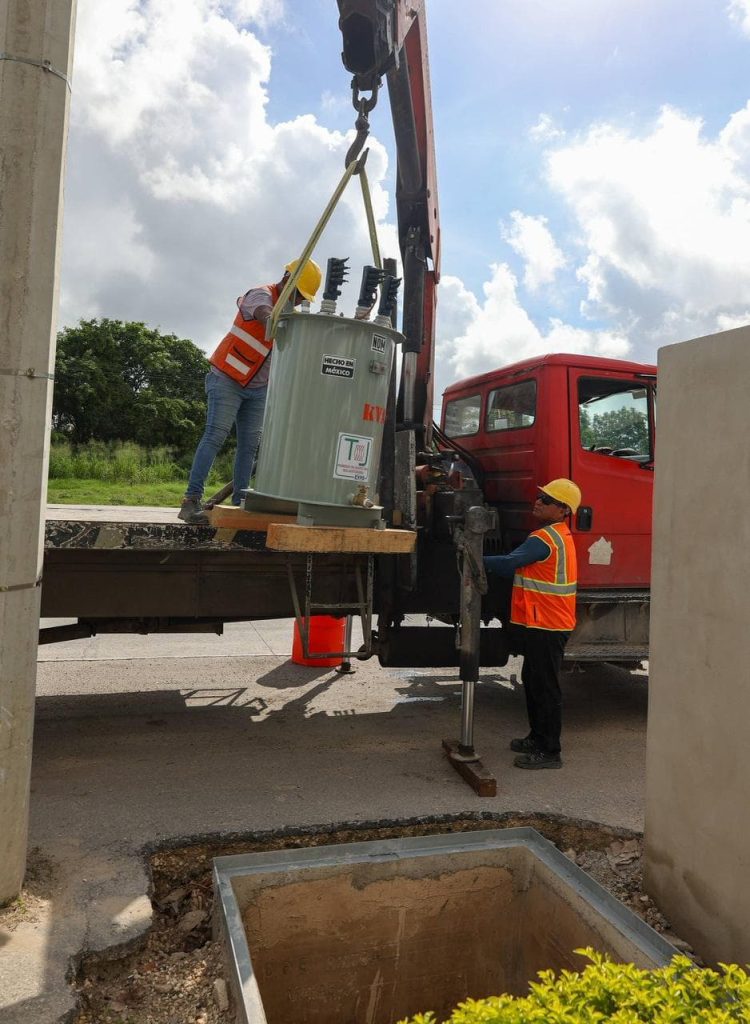

WhatsApp Image 2025 10 27 at 1.58.11 PM
Avance cableado subterráneo en Boulevard Colosio de Cancún: Obra de alumbrado reporta 45% y modernizará 14 KM 4

¿Cuáles son las metas del alumbrado del Boulevard Colosio?

El proyecto de Avance Cableado Subterráneo Boulevard Colosio Cancún contempla los siguientes objetivos de infraestructura:

ComponenteMeta
Longitud de Intervención14 kilómetros
Alimentación Eléctrica (Subterránea)14,505.24 metros lineales
Transformadores Nuevos9 transformadores sumergibles de 25 KVA

La instalación de transformadores sumergibles es una decisión técnica clave que garantiza la eliminación total de la infraestructura aérea, mejorando la seguridad, la estética urbana del principal acceso a la ciudad de Cancún y la continuidad del servicio eléctrico.
